Ремонт кухни: с чего начать и в каком порядке вести работы

Порядок работ от первого замера до фартука: что решить до демонтажа, когда заказывать гарнитур, почему розетки и трубы планируют раньше цвета фасадов.

Светлая кухня после ремонта: белые фасады, деревянная столешница, фартук из белого «кабанчика», обеденный стол у окна

Ремонт кухни кажется понятным: снять старый гарнитур, положить плитку, поставить новый. На деле кухня — самое «техническое» помещение в квартире после ванной. Здесь сходятся вода, канализация, электрика под мощную технику и вентиляция, и если ошибиться с порядком, придётся штробить свежие стены или переделывать фартук. Разберём, что делать сначала, что потом и что нельзя менять местами.

1. Замеры и план

Ремонт начинается с рулетки и листа бумаги, а не со строительного магазина. Нарисуйте план кухни в масштабе: стены, окно, дверь, батарея, стояки воды и канализации, вентиляционный короб, газовая труба, если она есть.

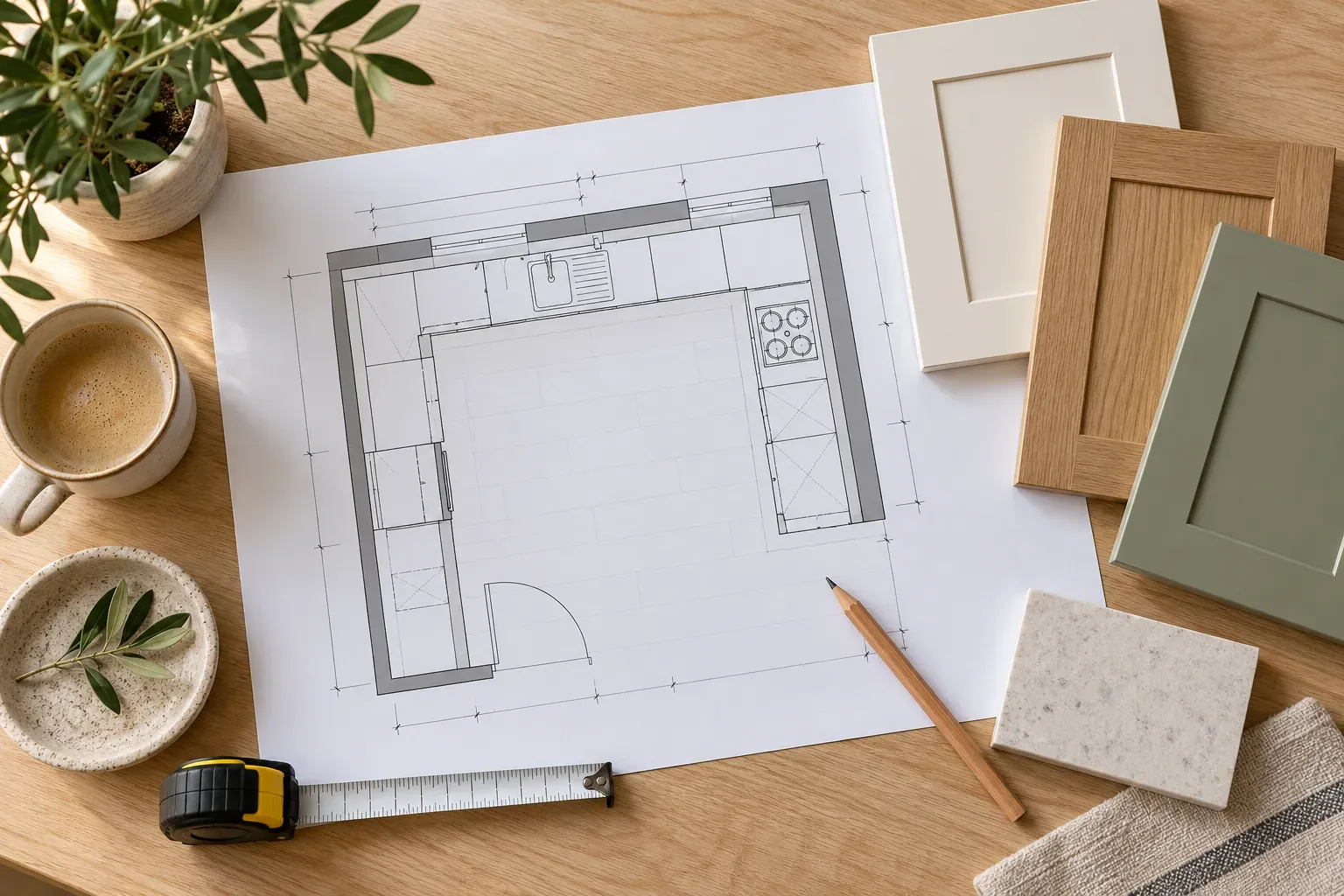

План кухни на бумаге с размерами, рулетка, карандаш и образцы фасадов: белый, дубовый и шалфейный

На этот план нанесите, что где будет стоять: мойка, плита, холодильник, посудомойка, духовка, вытяжка. Помните про рабочий треугольник: путь между холодильником, мойкой и плитой должен быть коротким, но без тесноты. Мойку удобно ставить ближе к стояку — каждый лишний метр канализации требует уклона и съедает высоту под столешницей.

Если хочется объединить кухню с гостиной или перенести мойку в другое место, сначала прочитайте, что учесть при перепланировке. Некоторые изменения на кухне требуют согласования, а газовую плиту в объединённое с комнатой пространство поставить нельзя.

2. Проект: техника, розетки, свет

Самое важное решение ремонта принимается до первого удара перфоратора: где будут розетки и выводы воды. Они зависят от гарнитура, поэтому сначала выбирают модель техники и расстановку шкафов.

Составьте список всей техники с размерами и мощностью: варочная панель, духовка, посудомойка, холодильник, микроволновка, чайник, кофемашина. Для варочной панели и духовки обычно нужна отдельная линия от щитка. На рабочей зоне розеток нужно больше, чем кажется: удобно иметь 3–4 точки над столешницей.

Отдельно продумайте свет. Одной люстры на кухне мало: нужна подсветка рабочей поверхности под верхними шкафами и свет над обеденным столом. Провода к ним прокладываются на черновом этапе.

3. Заказ гарнитура

Кухню на заказ изготавливают от нескольких недель до двух-трёх месяцев. Поэтому выбрать модель и примерную расстановку стоит ещё до демонтажа: от проекта гарнитура зависит, куда выводить воду и розетки.

Окончательный замер кухонный салон делает позже — когда стены выровнены, а пол готов. Если заказать гарнитур по старым размерам, он может не встать: штукатурка съедает по 2–3 см с каждой стороны.

4. Демонтаж и черновые работы

Теперь можно освобождать кухню: снять старый гарнитур, плитку, при необходимости — старую штукатурку и стяжку. Затем идут черновые работы в строгом порядке:

  1. Электрика. Новые линии от щитка, подрозетники по проекту, провода для подсветки и вытяжки.
  2. Вода и канализация. Выводы под мойку, посудомойку, при необходимости — фильтр и холодильник с подключением к воде.
  3. Вентиляция. Если вытяжка будет выводиться в вентканал, заранее решите, как пройдёт короб.
  4. Штукатурка и выравнивание стен. После неё всё, что было спрятано в стенах, уже не изменить без пыли.
  5. Стяжка пола, если её меняют, и время на высыхание.

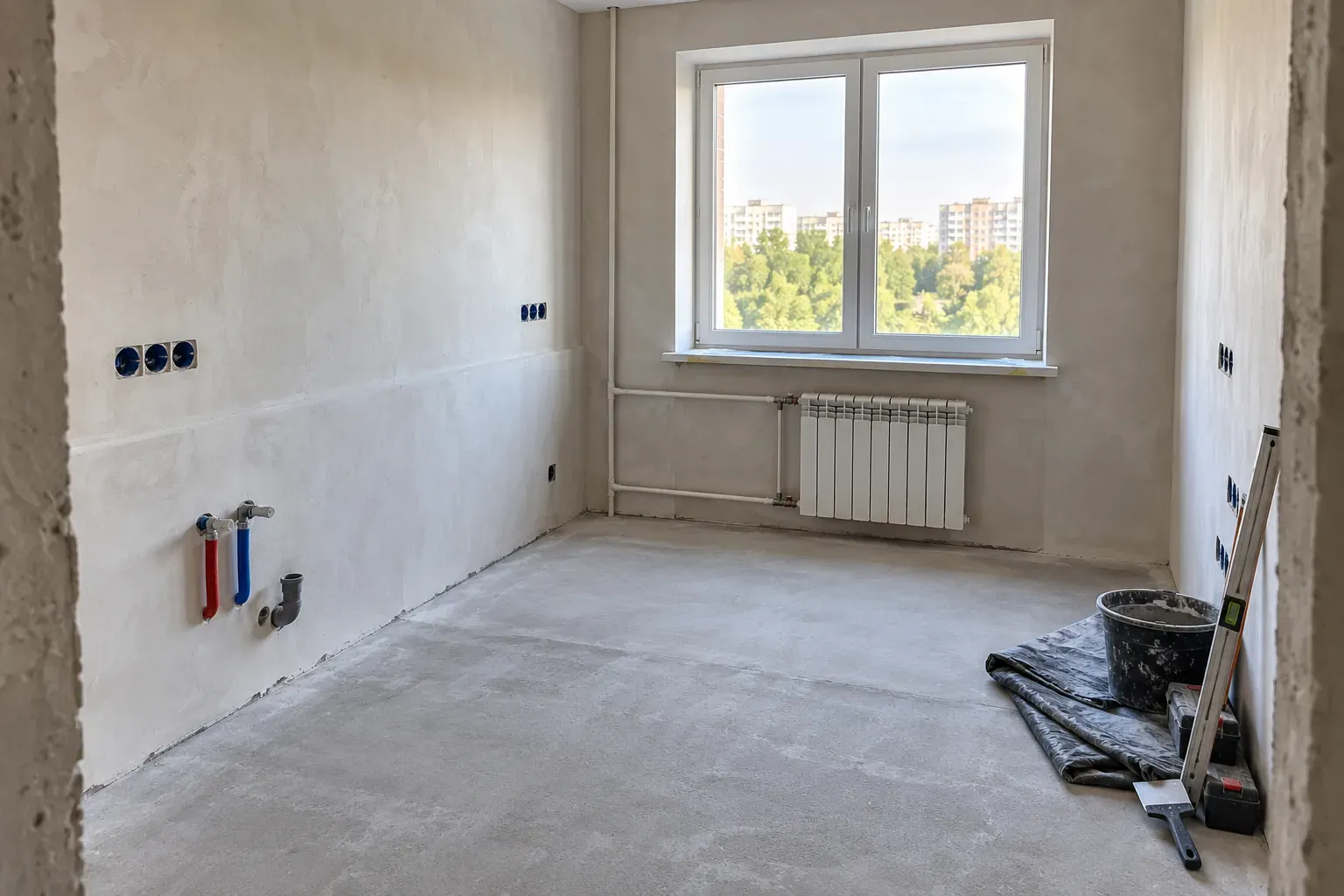

Кухня на черновом этапе: выровненные стены, выведенные трубы горячей и холодной воды, канализация и подрозетники, радиатор под окном

Сфотографируйте все стены с трассами проводов и труб до штукатурки, с рулеткой в кадре. Эти фотографии пригодятся каждый раз, когда нужно будет повесить полку или шкаф.

5. Чистовая отделка

На этом этапе кухонный салон делает финальный замер, а в квартире идёт отделка:

  • Потолок — первым, чтобы не испачкать готовые стены и пол.
  • Стены — покраска или обои. За гарнитуром отделку можно не делать, но стену лучше прогрунтовать и покрасить хотя бы в один слой — так проще будет мыть и переставлять мебель в будущем.
  • Пол. Плитку или керамогранит лучше класть по всей кухне, включая место под гарнитуром. Ламинат под кухню обычно не заводят, но тогда нужно точно знать, где пройдёт цоколь.

6. Монтаж кухни, столешница и фартук

Гарнитур собирают в такой последовательности: нижние модули, столешница, затем верхние шкафы. Фартук делают после установки столешницы — так плитка или стеновая панель плотно ляжет на неё, без щели, куда будет затекать вода.

После фартука подключают мойку, технику и подсветку, устанавливают вытяжку. Последними вешают светильники над столом, полки и шторы.

Светлая кухня после ремонта: белые фасады, деревянная столешница, фартук из белого «кабанчика», встроенная духовка и обеденный стол у окна

Частые ошибки

  • Выбирать цвет фасадов раньше, чем расстановку. Сначала функция, потом цвет: фасады можно поменять, розетки в плитке — нет.
  • Мало розеток над столешницей. Удлинители на кухне — неудобно и небезопасно.
  • Заказывать гарнитур по старым стенам. Финальный замер — только после штукатурки.
  • Фартук до столешницы. Почти всегда остаётся щель, которую потом приходится маскировать.
  • Нет запаса в бюджете. Отложите 10–15% на непредвиденное: скрытые трубы, кривые стены, лишний метр плитки.

Порядок работ коротко

  • Замеры и план с расстановкой техники
  • Проект розеток, воды и света
  • Выбор и заказ гарнитура (предварительный проект)
  • Демонтаж
  • Электрика, вода, канализация, вентиляция
  • Штукатурка стен и стяжка пола
  • Финальный замер гарнитура
  • Потолок, стены, пол
  • Нижние модули, столешница, верхние шкафы
  • Фартук
  • Подключение техники, подсветка, светильники

Если кухня объединена с гостиной, загляните также в статью о зонировании кухни-гостиной — там о том, как разделить пространство светом, полом и мебелью.
